Wasserkraftwerk Winkeltal

Mit der offiziellen Inbetriebnahme des gemeindeeigenen Wasserkraftwerkes Winkeltal ist ein großer, einergieautonomer und wirtschaftlicher Meilenstein gesetzt worden. Durch den ersten Schritt, nähmlich die Vorlage des Projektes zur Kriterienkatalosprüfung durch das Land Tirol und verschiedene Untersuchungen wurde der Gedanke, die heimische Wasserkraft als ökologische und nachhaltige Energieform zu nutzen, umgesetzt.

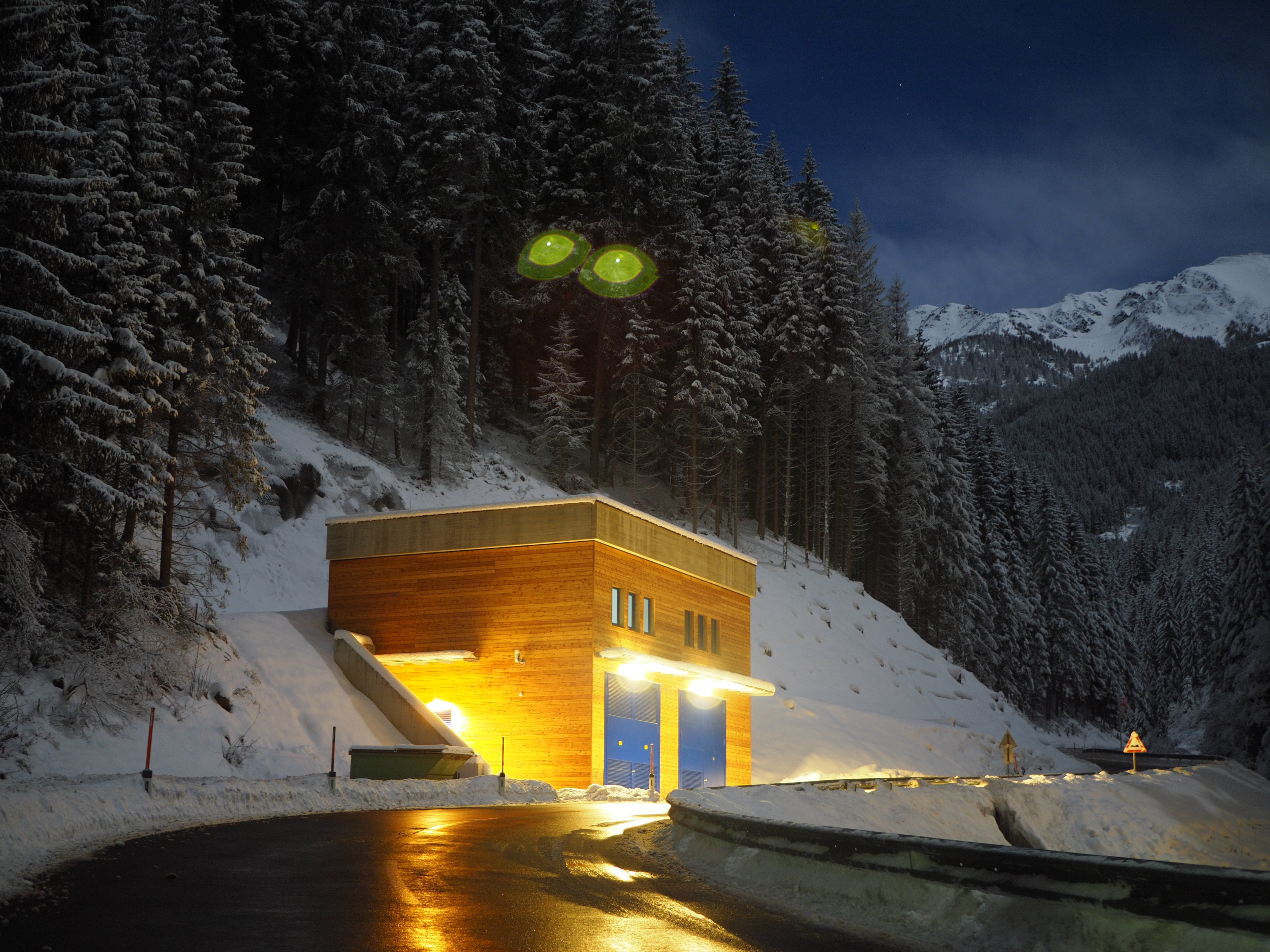

Das Ausleitungskraftwerk Winkeltal besteht aus der Wasserfassung, der Druckrohrleitung und dem Krafthaus. Das Wasser wird über ein Tirolerwehr dem Winkeltalbach entnommen und strömt zur Abscheidung des Geschiebes durch einen Entsander. Daran schließt die ca. 4.400 m lange, erdverlegte Druckrohrleitung an, durch welche das Wasser zum Krafthaus abgeleitet wird. Das Wasser strömt über die Peltonturbine und treibt den Generator an. Der damit erzeugte Strom wird in das regionale Stromnetz eingeleitet, während das Wasser wieder an den Winkeltalbach abgegeben wird.

Technische Daten

  • Ausbauwassermenge

    1,5 m³/s

  • Einzugsgebiet an der Wasserfassung:

    40,2 km² (natürlich)

  • Bruttofallhöhe:

    222m

  • Jahresarbeitsvermögen im Regeljahr:

    11.000.000 kWh

  • Turbine:

    Pelton-Turbine mit vertikaler Achse; 5 Düsen
    Nennleistung 2,6 MW
    Fabrikat: Firma Geppert

  • Generator:

    3-Phasen-Synchron Generator
    Drehzahl: 750 Upm, Leistung: 3.500 kVA
    Nennstrom: 321 A, Fabrikat: Firma Elin

  • Druckrohrleitung:

    Länge: rd. 4.400m, Gussrohr DN 1.000 mm

  • Investitionskosten:

    10. Mio. Euro


Chronologie

  • 10/2011:

    Beginn der Untersuchungen

  • 03/2012:

    Vorlage Bewertung nach Kriterienkatalog

  • 04/2012:

    Gemeindeversammlung, Bürgerinformation zum Kraftwerk

  • 05/2012:

    Beauftragung Einreichprojekt

  • 12/2012:

    Behördeneinreichung

  • 04/2014:

    Behördenverhandlung (Wasserrecht, Umweltrecht, Forstrecht)

  • 12/2014:

    Genehmigung des Projektes

  • 10/2015:

    Genehmigung der Finanzierung

  • 02/2016:

    Vergabebeschluss Baulos 1

  • 03/2016:

    Baubeginn/Spatenstich

  • 06/2017:

    Inbetriebnahme des Kraftwerkes

Im Zuge des Kraftwerksbaues nutzte man Synergien, wie die kostengünstige Abwasserentsorgung im Hinterwinkeltal, die Verlegung einer LWL-Leerverrohrung, die Erdverkabelung der Telekom Freileitung und die Generalsanierung der einliegenden Gemeindestraße.


Eröffnung

Am Freitag, 29. September 2017 wurde das Wasserkraftwerk feierlich eröffnet und gesegnet.
